Câu hỏi “xây nhà xưởng mất bao lâu” thường được đặt ra khi doanh nghiệp đang cân đối thời điểm đầu tư, ký hợp đồng thiết bị, tuyển dụng và cam kết giao hàng. Tuy nhiên, một con số chung như sáu tháng, chín tháng hay một năm hiếm khi đủ để ra quyết định. Hai nhà xưởng có cùng diện tích nhưng có thể khác nhau đáng kể về nền đất, tải trọng sàn, chiều cao, cấp điện, yêu cầu môi trường, mức độ tự động hóa, thủ tục chuyên ngành và thời điểm máy móc được đưa vào công trường.
Điều cần xác định trước tiên là mốc kết thúc đang được nói tới. “Hoàn thành xây dựng” có thể chỉ là công trình đã thi công xong về mặt vật lý. “Bàn giao” đòi hỏi hồ sơ, kiểm tra, khắc phục tồn tại và chuyển giao vận hành. “Vận hành thử” bao gồm chạy thiết bị, kiểm tra liên động, hiệu chỉnh công nghệ và, khi thuộc đối tượng áp dụng, vận hành thử công trình xử lý chất thải. “Đi vào kinh doanh” còn phụ thuộc vào nguyên liệu, nhân sự, quy trình chất lượng, giấy phép liên quan đến ngành nghề và khả năng tạo ra sản phẩm đạt chuẩn ổn định.
Vì vậy, tiến độ tốt không bắt đầu bằng câu hỏi nhà thầu cần bao nhiêu ngày để dựng xưởng. Nó bắt đầu từ ngày doanh nghiệp muốn có sản phẩm thương mại, sau đó lập kế hoạch ngược qua các mốc chạy tải, chạy không tải, cấp điện, cấp nước, hoàn tất tiện ích, lắp máy, bàn giao khu vực, hoàn thành kết cấu và hoàn tất thiết kế. Cách nhìn này làm lộ rõ những quyết định của chủ đầu tư phải được đưa ra sớm, thay vì mặc định mọi chậm trễ đều nằm ở công trường.
Trong thực tế, một dự án công nghiệp thông thường có thể trải qua nhiều tháng đến hơn một năm từ khởi động đến vận hành ổn định. Khoảng thời gian có thể ngắn hơn với nhà xưởng tiêu chuẩn, hạ tầng sẵn có và ít thiết bị công nghệ; cũng có thể dài hơn nhiều với nền đất yếu, dây chuyền nhập khẩu, trạm điện riêng, yêu cầu xử lý môi trường phức tạp hoặc nhiều thủ tục chuyên ngành. Mốc thời gian chỉ đáng tin khi đi kèm giả định, phạm vi và điều kiện hoàn thành rõ ràng.
Đầu vào quan trọng nhất là mặt bằng pháp lý và mặt bằng thực tế. Quyền sử dụng đất, ranh giới, cao độ đấu nối, điều kiện bàn giao đất, hành lang kỹ thuật và khả năng tiếp cận của xe tải nặng đều ảnh hưởng đến thời điểm khởi công thực chất. Một khu đất đã san nền nhưng chưa kiểm soát được cao độ thoát nước hoặc chưa di dời hạ tầng ngầm chưa thể được xem là mặt bằng sạch.
Điều kiện địa chất quyết định giải pháp móng và thường tác động trực tiếp đến đường găng. Nếu số liệu khảo sát không đủ, dự án có thể phải thay đổi từ móng nông sang cọc, điều chỉnh chiều dài cọc hoặc bổ sung xử lý nền sau khi đã đặt vật tư. Đây là loại chậm trễ khó bù vì kéo theo thiết kế, dự toán, mua sắm và huy động thiết bị thi công.
Công suất và công nghệ sản xuất cũng phải được xác định ở mức đủ dùng cho thiết kế. Danh mục máy, tải trọng, kích thước, vùng bảo trì, tải điện, nước, khí nén, hơi, hút bụi, thoát khí và nước thải là đầu vào của cả kiến trúc, kết cấu lẫn MEP. Nếu nhà cung cấp máy chưa phát hành bản vẽ giao diện, đội xây dựng chỉ có thể thiết kế theo giả định; mỗi giả định sai có thể dẫn đến đục sửa sàn, di chuyển tuyến hoặc chờ thiết bị.
Các yếu tố khác gồm mô hình hợp đồng, nguồn vốn, quy trình phê duyệt nội bộ, khả năng cung cấp điện nước, mùa mưa, hạn chế giờ thi công và yêu cầu duy trì hoạt động của nhà máy hiện hữu. Chủ đầu tư nên lập sổ giả định và sổ quyết định ngay từ đầu. Mỗi vấn đề cần có người chịu trách nhiệm, hạn trả lời và hậu quả tiến độ nếu quá hạn. Một quyết định nhỏ như màu hoàn thiện có thể có độ dự trữ; quyết định về tải trọng sàn, vị trí trạm điện hoặc thông số máy thường không có.
Giai đoạn đầu thường gồm khảo sát hiện trạng, địa hình, địa chất, thu thập dữ liệu hạ tầng, xác lập nhiệm vụ thiết kế và phát triển thiết kế theo các bước phù hợp. Có thể triển khai song song một phần, nhưng song song không có nghĩa là thiết kế khi chưa biết đầu vào. Khảo sát phải đủ mật độ và chiều sâu để phản ánh khu vực chịu tải chính, khu máy nặng, bể ngầm, đường nội bộ và những vị trí có điều kiện đất khác biệt.
Thiết kế cơ sở hoặc thiết kế định hướng cần khóa được tổng mặt bằng, luồng người và hàng, cao độ, giải pháp kết cấu, phân khu cháy, thoát nạn, nhu cầu năng lượng, thoát nước và khu xử lý môi trường. Thiết kế triển khai sau đó phải chuyển các nguyên tắc này thành kích thước, cấu tạo, danh mục thiết bị và bản vẽ phối hợp có thể thi công. Nếu tổng mặt bằng còn đổi trong lúc đã thiết kế móng, tiến độ nhìn có vẻ nhanh nhưng thực tế đang tích lũy việc làm lại.
Một cách triển khai hiệu quả là chia gói phát hành theo điều kiện khởi công: san nền và hạ tầng tạm, cọc hoặc xử lý nền, móng, kết cấu, bao che, MEP chính và hoàn thiện. Mỗi gói chỉ được phát hành khi đầu vào liên quan đã đạt mức tin cậy quy định. Hồ sơ phát hành sớm phải ghi rõ phạm vi, giao diện và phần đang chờ xác nhận; không nên dùng bản vẽ sơ bộ như bản vẽ thi công chỉ để giữ hình ảnh tiến độ.
Rà soát khả năng thi công, bảo trì và vận hành nên diễn ra trước khi khóa thiết kế. Các câu hỏi thực tế gồm xe cẩu có tiếp cận được không, thiết bị lớn có đường đưa vào không, mái có đủ vùng bảo trì, van và tủ điện có thể thao tác an toàn, tuyến ống có xung đột dầm hay không. Một tuần phối hợp tốt ở bàn thiết kế thường tiết kiệm nhiều tuần đục sửa ngoài hiện trường.

Tiến độ pháp lý không nên được đặt thành một dòng duy nhất mang tên “xin phép”. Dự án có thể đồng thời phải xử lý công việc về đầu tư, đất đai, quy hoạch, xây dựng, môi trường, phòng cháy và chữa cháy, đấu nối hạ tầng, điện lực cùng các yêu cầu chuyên ngành của dây chuyền. Phạm vi áp dụng phụ thuộc địa điểm, quy mô, tính chất công trình và thời điểm thực hiện; vì vậy cần lập ma trận thủ tục riêng cho từng dự án và kiểm tra với cơ quan, đơn vị có thẩm quyền.
Mỗi thủ tục cần được tách thành điều kiện nộp, bộ hồ sơ, người chuẩn bị, thời gian rà soát nội bộ, thời gian xử lý dự kiến, khả năng yêu cầu bổ sung và mốc mà kết quả trở thành điều kiện cho bước tiếp theo. Thời gian theo quy định không đồng nghĩa với tổng thời gian thực tế nếu hồ sơ phải sửa, thông số công nghệ thay đổi hoặc các tài liệu nền chưa thống nhất.
Công tác an toàn cháy cần được tích hợp vào thiết kế tổng thể từ đầu, bao gồm giải pháp thiết kế, thi công, hồ sơ liên quan, việc chủ đầu tư nghiệm thu trong tổng thể công trình và kiểm tra công tác nghiệm thu của cơ quan có thẩm quyền khi thuộc trường hợp áp dụng. Cách làm tách rời kiến trúc, kết cấu, điện, thông gió và giải pháp an toàn cháy thường tạo ra xung đột muộn, ảnh hưởng cả tiến độ lẫn khả năng vận hành.
Tương tự, môi trường không chỉ là một hồ sơ hành chính. Lưu lượng, tính chất dòng thải, vị trí công trình xử lý, tuyến thu gom, điểm quan trắc và kế hoạch vận hành thử phải phù hợp với công nghệ thực tế. Khi thuộc đối tượng phải vận hành thử công trình xử lý chất thải, mốc này cần nằm trong tiến độ tích hợp, gắn với khả năng cấp nguyên liệu, tạo tải và lấy mẫu; không thể mặc định rằng xây xong là đủ điều kiện kinh doanh.
Khung pháp lý thay đổi theo thời điểm. Chủ đầu tư và đơn vị tư vấn nên đối chiếu văn bản hiện hành, trong đó có Nghị định 207/2026/NĐ-CP, Nghị định 217/2026/NĐ-CP, Luật 55/2024/QH15 và Nghị định 105/2025/NĐ-CP, đồng thời xác định đúng hiệu lực, điều khoản chuyển tiếp và phạm vi áp dụng thay vì dùng một danh mục thủ tục sao chép từ dự án khác.
Ngày vận hành mục tiêu cần được định nghĩa bằng một tiêu chí đo được. Ví dụ, đó có thể là ngày dây chuyền tạo ra lô sản phẩm đạt chất lượng ở một tỷ lệ công suất xác định, không đơn thuần là ngày bật máy. Từ mốc này, dự án lùi lại thời gian cho chạy tăng tải, đào tạo, chạy có tải, chạy không tải, kiểm tra liên động, cấp năng lượng, lắp máy, bàn giao khu vực và thi công xây dựng.
Tiến độ tổng thể nên có số lượng mốc vừa đủ để điều hành, trong khi tiến độ chi tiết có thể phân rã theo khu vực và hệ thống. Mỗi mốc phải có tiêu chí hoàn thành, tài liệu chứng minh và đơn vị chấp thuận. “MEP đạt 90%” không phải điều kiện bàn giao rõ ràng; “tủ điện đã cấp nguồn, kiểm tra cách điện hoàn tất, tuyến cáp được đánh nhãn và biên bản thử nghiệm được phê duyệt” có thể kiểm chứng.
Bảng dưới đây minh họa một chuỗi mốc cho nhà xưởng quy mô trung bình trên mặt bằng đã cơ bản sẵn sàng. Thời lượng chỉ là khoảng tham khảo để thấy quan hệ phụ thuộc; không phải cam kết áp dụng chung. Một dự án có xử lý nền sâu, trạm điện mới, thiết bị nhập khẩu hoặc công trình xử lý môi trường phức tạp cần bổ sung thời gian và mốc tương ứng.
Các khoảng thời gian được tính tương đối từ ngày khởi động. Nhiều công việc có thể chồng lấn nhưng chỉ khi đầu vào, phạm vi và trách nhiệm giao diện đã được khóa.
| Mốc | Khoảng thời gian minh họa | Điều kiện để qua mốc |
|---|---|---|
| Khởi động và khóa yêu cầu chính | Tuần 0–4 | Nhiệm vụ dự án, công suất, tổng mặt bằng sơ bộ, ngân sách và cơ chế quyết định được thống nhất |
| Khảo sát và thiết kế nền tảng | Tuần 2–10 | Dữ liệu địa hình, địa chất, hạ tầng và yêu cầu công nghệ đủ cho giải pháp chính |
| Hoàn tất điều kiện pháp lý để triển khai từng phần | Theo luồng thủ tục của dự án | Hồ sơ và kết quả cần thiết cho phạm vi tương ứng đã có hiệu lực |
| Xử lý nền, cọc và móng | Tháng 3–6 | Thiết kế phát hành, mặt bằng bàn giao, vật tư và thiết bị thi công sẵn sàng |
| Kết cấu và bao che | Tháng 5–9 | Móng đủ điều kiện, cấu kiện được phê duyệt và chuỗi cung ứng ổn định |
| MEP, tiện ích và hạ tầng | Tháng 6–11 | Mặt bằng thi công được giải phóng, bản vẽ phối hợp và thiết bị chính có mặt |
| Lắp máy và kết nối giao diện | Tháng 9–12 | Khu vực khô, an toàn, đủ tải sàn, đường vận chuyển và điểm chờ đúng vị trí |
| Thử nghiệm, nghiệm thu và kiểm tra liên quan | Tháng 11–13 | Hệ thống hoàn chỉnh, hồ sơ thử nghiệm, hồ sơ hoàn công và tồn tại trọng yếu được xử lý |
| Vận hành thử và tăng tải | Tháng 12–14 | Có năng lượng, nhân sự, nguyên liệu, quy trình vận hành và điều kiện pháp lý tương ứng |
| Bắt đầu sản xuất thương mại | Khoảng tháng 14 | Sản phẩm, công suất, chất lượng và độ ổn định đạt tiêu chí chủ đầu tư đặt ra |
Nhiều tiến độ xây dựng bị chậm không phải vì năng suất thi công thấp mà vì thiết bị được đặt quá muộn. Kết cấu thép, máy biến áp, tủ điện, máy phát, chiller, máy nén khí, thiết bị xử lý nước, cửa chuyên dụng và vật tư nhập khẩu có thể cần thời gian thiết kế chế tạo, duyệt bản vẽ, sản xuất, thử tại xưởng, vận chuyển và thông quan. Thời gian giao hàng phải được tính từ ngày thông số kỹ thuật được khóa, không phải từ ngày phát hành yêu cầu mua hàng.
Kế hoạch mua sắm nên thể hiện ít nhất ngày cần có tại công trường, thời gian vận chuyển, ngày hoàn tất sản xuất, thời hạn phê duyệt bản vẽ nhà cung cấp, ngày đặt hàng và quyết định kỹ thuật cuối cùng. Nếu thiết bị cần móng hoặc điểm chờ, dữ liệu tải trọng và giao diện phải được phát hành sớm hơn nhiều so với ngày giao máy.
Đặt hàng sớm khi thiết kế chưa đủ rõ cũng mang rủi ro. Thay đổi công suất điện, kích thước ống hoặc vị trí thiết bị sau khi sản xuất có thể làm mất thời gian nhiều hơn phần đã tiết kiệm. Giải pháp là khóa các thông số có ảnh hưởng lớn trước, quy định rõ phần có thể điều chỉnh và quản lý thay đổi bằng đánh giá đồng thời về chi phí, tiến độ, an toàn và vận hành.
Chủ đầu tư nên theo dõi thiết bị dài hạn theo sản phẩm bàn giao thay vì phần trăm chung: bản vẽ được duyệt, vật tư chính đã mua, chế tạo hoàn tất, thử tại xưởng đạt, hàng rời nhà máy, thông quan, đến công trường và kiểm tra đầu vào. Báo cáo “đã sản xuất 80%” nhưng không nêu bộ phận còn thiếu thường che giấu đúng chi tiết đang giữ đường găng.
Công tác nền, cọc và móng chỉ nên bắt đầu khi có đủ dữ liệu địa chất, cao độ, tải trọng và phạm vi các công trình ngầm. Trình tự cần tính đến thoát nước tạm, đường công vụ, bãi tập kết, thí nghiệm cọc, kiểm tra sức chịu tải, hố móng, bể ngầm và tuyến kỹ thuật. Nếu triển khai móng trước khi chốt vị trí máy hoặc hố công nghệ, phần tiết kiệm ban đầu có thể bị xóa bởi khoan cắt và gia cường.
Kết cấu thép cho phép thi công nhanh nhưng phụ thuộc mạnh vào bản vẽ chế tạo, phê duyệt vật liệu, năng lực xưởng, kế hoạch giao cấu kiện và trình tự lắp dựng. Móng phải đạt điều kiện nhận tải; bu lông neo phải đúng tọa độ và cao độ; thiết bị nâng phải có đường tiếp cận. Chỉ cần một nhóm cấu kiện nút hoặc giằng đến trễ, toàn bộ nhịp lắp dựng có thể bị gián đoạn dù phần lớn khối lượng đã có mặt.
Bao che không nên được xem là công việc trang trí cuối kỳ. Mốc công trình kín nước thường là điều kiện cho lắp đặt tủ điện, thiết bị điều khiển, hoàn thiện sạch và máy móc nhạy cảm. Tiến độ vì vậy cần ưu tiên hoàn chỉnh mái, máng xối, thoát nước mái, tường và cửa theo từng khu vực bàn giao, thay vì dàn trải toàn bộ nhà xưởng mà không khu vực nào đủ điều kiện cho công việc sau.
Trong mùa mưa, kế hoạch phải có biện pháp thoát nước, bảo vệ vật liệu, kiểm soát đường công vụ và độ ẩm nền. Dự trữ thời gian không thay thế biện pháp thi công, nhưng không có dự trữ sẽ khiến mỗi trận mưa trở thành lý do điều chỉnh mốc. Dữ liệu thời tiết lịch sử, điều kiện địa phương và loại công việc ngoài trời nên được dùng để xác lập mức dự phòng thực tế.
MEP trong nhà xưởng không chỉ gồm điện và nước sinh hoạt. Tùy dây chuyền, phạm vi có thể bao gồm điện trung thế, trạm biến áp, nguồn dự phòng, khí nén, hơi, nước lạnh, nước công nghệ, thông gió, hút bụi, xử lý khí, thoát nước sản xuất, điều khiển và mạng dữ liệu. Các hệ thống này cùng đi qua không gian hữu hạn và phải tránh kết cấu, đường vận chuyển, vùng bảo trì và thiết bị công nghệ.
Bản vẽ phối hợp cần được khóa theo khu vực trước khi lắp đặt. Thứ tự lắp thường ưu tiên tuyến lớn, cao và khó thay đổi, sau đó mới đến tuyến nhỏ linh hoạt hơn. Nếu mỗi nhà thầu chỉ theo bản vẽ riêng, xung đột thường được phát hiện khi vật tư đã treo lên trần. Khi đó tiến độ mất cho việc dừng thi công, xác nhận giải pháp, đặt lại phụ kiện và cập nhật hồ sơ.
Ma trận giao diện máy là công cụ thiết yếu. Với từng thiết bị, cần xác định ai cung cấp móng, bu lông, nguồn điện, cáp cuối, ống mềm, khí nén, nước, xả thải, tín hiệu, mạng, che chắn và thử liên động. Đồng thời phải xác định tọa độ, cao độ, tải tĩnh, tải động, dung sai, thời điểm cần điểm chờ và tiêu chí bàn giao. Câu nói “nhà cung cấp máy tự đấu nối” không đủ để quản lý một giao diện.
Kế hoạch cấp điện vĩnh viễn thường nằm trên đường găng của chạy thử. Nguồn điện tạm có thể phục vụ thi công nhưng không nhất thiết đủ công suất hoặc chất lượng cho máy. Các bước thiết kế, thỏa thuận đấu nối, mua sắm thiết bị, xây dựng, thử nghiệm và đóng điện phải xuất hiện trong tiến độ tổng thể. Tương tự, nước, khí, hơi và hệ thống xử lý phải sẵn sàng với đúng lưu lượng, áp suất và chất lượng, không chỉ được xác nhận là “đã có”.
Giai đoạn cuối thường bị nén vì dự án dành phần lớn dự trữ cho thi công. Đây là sai lầm phổ biến. Thử nghiệm và nghiệm thu cần biểu mẫu, quy trình, thiết bị đo được hiệu chuẩn, điều kiện thử, nhân sự chứng kiến và hồ sơ nguồn gốc. Nếu đợi đến lúc lắp đặt xong mới chuẩn bị, công trường có thể hoàn thiện về vật lý nhưng chưa chứng minh được chất lượng.

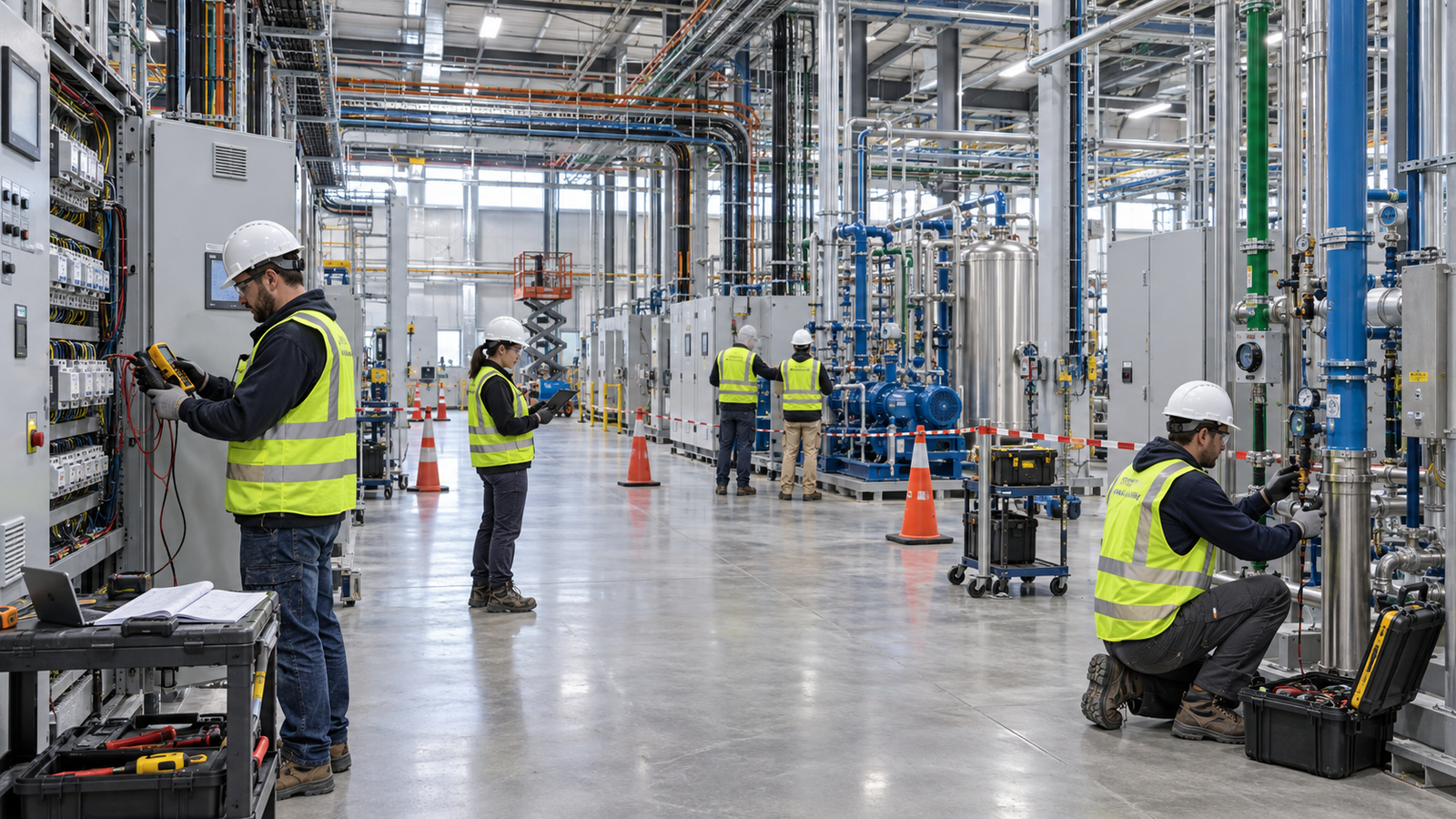

Kế hoạch kiểm tra và thử nghiệm nên được lập theo hệ thống và theo khu vực. Các thử nghiệm riêng lẻ phải dẫn đến thử chức năng, thử liên động và thử tích hợp. Ví dụ, một bơm chạy được không đồng nghĩa hệ thống hoạt động đúng khi mất điện, khi báo mức thay đổi hoặc khi thiết bị phía sau dừng. Những kịch bản bất thường cần được thỏa thuận dựa trên yêu cầu thiết kế và vận hành.
Chủ đầu tư thực hiện nghiệm thu công việc, bộ phận, giai đoạn và công trình theo phạm vi trách nhiệm, đồng thời quản lý tồn tại theo mức độ ảnh hưởng. Những điểm liên quan đến an toàn, khả năng vận hành, tuân thủ hoặc che khuất không nên được chuyển thành danh sách hoàn thiện sau bàn giao. Các lỗi thẩm mỹ nhỏ có thể có thời hạn xử lý riêng nếu không cản trở sử dụng.
Khi công trình thuộc trường hợp phải được cơ quan có thẩm quyền kiểm tra công tác nghiệm thu, tiến độ phải dành thời gian cho chuẩn bị hồ sơ, kiểm tra hiện trường, phản hồi và xử lý yêu cầu. Hồ sơ hoàn công, kết quả thí nghiệm, nhật ký, chứng chỉ vật liệu và biên bản nghiệm thu cần được tích lũy trong quá trình thi công, không phải dựng lại vào cuối dự án.
Đối với yêu cầu an toàn cháy, hồ sơ thiết kế, thi công và kiểm tra phải nhất quán với hiện trạng; chủ đầu tư thực hiện nghiệm thu trong tổng thể công trình và phối hợp kiểm tra của cơ quan có thẩm quyền khi áp dụng. Với môi trường, việc vận hành thử công trình xử lý chất thải khi thuộc đối tượng áp dụng phải có tải phù hợp, kế hoạch lấy mẫu, theo dõi và xử lý tình huống. Hai luồng này cần được kết nối với kế hoạch chạy máy và cấp nguyên liệu.

Đường găng là chuỗi công việc mà chậm một ngày có thể làm chậm ngày hoàn thành nếu không có biện pháp bù. Trong dự án nhà xưởng, đường găng có thể đi qua pháp lý, xử lý nền, kết cấu, cấp điện, giao thiết bị hoặc thử tích hợp; nó không mặc định nằm ở hạng mục có giá trị lớn nhất. Đường găng cũng thay đổi theo thời gian, nên phải được cập nhật khi thực tế và dự báo thay đổi.
Độ dự trữ là khoảng thời gian một công việc có thể trượt mà chưa tác động mốc cuối hoặc mốc liên quan. Dự trữ không phải thời gian miễn phí để sử dụng tùy ý. Người quản lý cần biết ai có quyền dùng dự trữ, công việc nào đang tiêu hao nhanh và việc trì hoãn quyết định hôm nay sẽ ảnh hưởng phương án bù ngày mai ra sao.

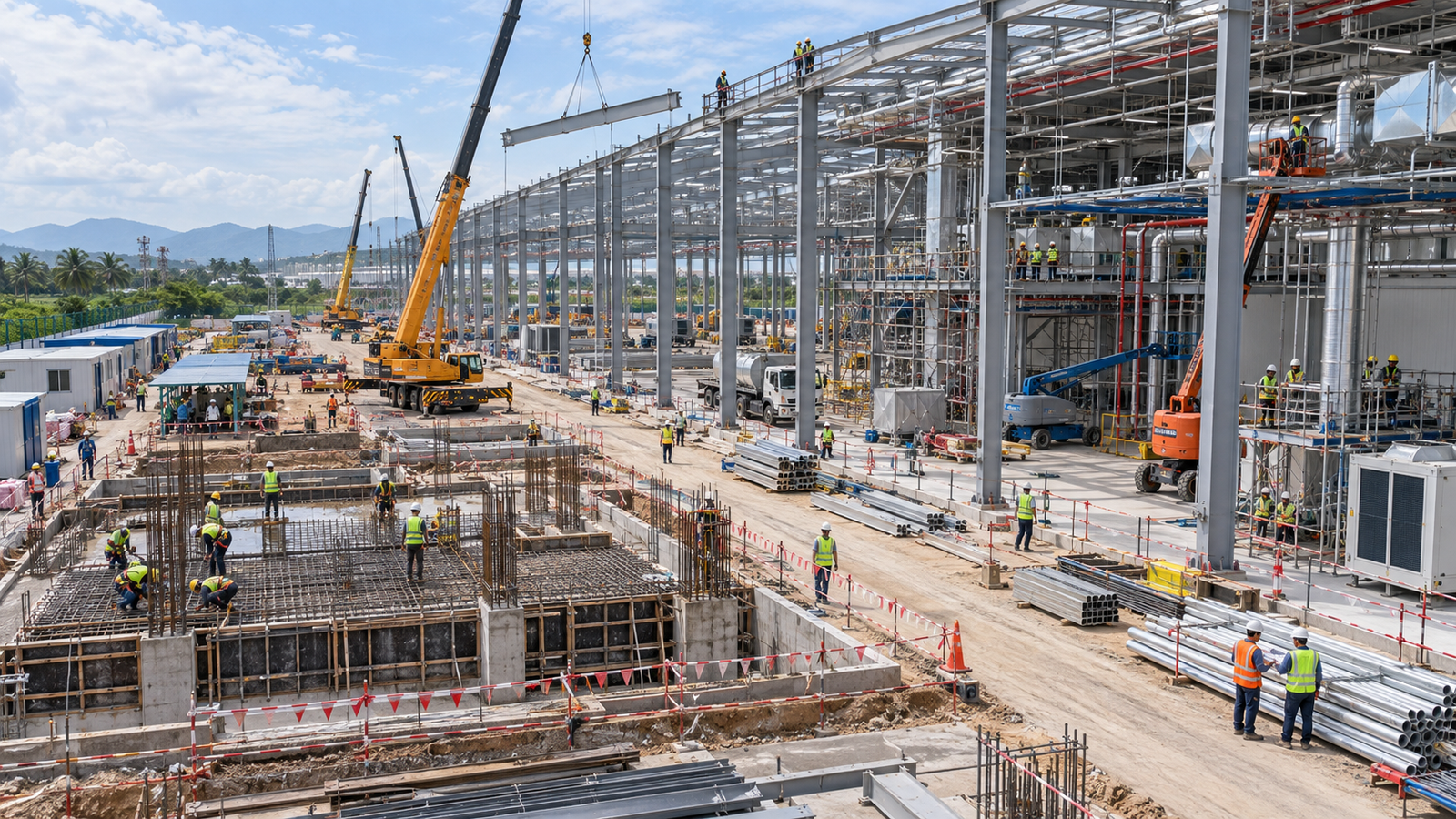

Thi công song song chỉ hiệu quả khi mặt bằng, thiết kế, an toàn và logistics cho phép. Đưa nhiều đội vào cùng một khu vực có thể giảm năng suất vì tranh chấp lối đi, thiết bị nâng, giàn giáo và vùng làm việc. Chồng lấn thiết kế với thi công cũng chỉ phù hợp khi các gói phát hành có ranh giới ổn định và thay đổi phía sau không làm mất hiệu lực phần đã xây.
Một tình huống dễ hình dung là doanh nghiệp muốn vận hành vào đầu quý ba. Thiết bị chính cần năm tháng từ lúc duyệt bản vẽ, lắp đặt cần sáu tuần, thử tích hợp cần ba tuần và tăng tải cần bốn tuần. Như vậy quyết định kỹ thuật cho thiết bị phải được khóa trước ngày vận hành khoảng tám tháng, chưa tính dự phòng. Nếu chủ đầu tư chờ đến khi kết cấu xong mới đặt máy, việc tăng thêm nhân lực xây dựng gần như không cứu được mốc kinh doanh.
Tiến độ nên có dự phòng tại các điểm bất định thực sự, chẳng hạn phê duyệt giao diện máy, vận chuyển quốc tế, mùa mưa hoặc quá trình tăng tải. Dồn toàn bộ dự phòng vào cuối kỳ làm mất khả năng nhận biết rủi ro. Ngược lại, cộng thêm thời gian vào mọi công việc khiến tiến độ phình to và che khuất nơi cần quản lý.
Chủ đầu tư ảnh hưởng đến tiến độ qua tốc độ quyết định, chất lượng đầu vào và sự ổn định của phạm vi. Cần ban hành lịch quyết định với ngày cuối cùng phải khóa tổng mặt bằng, tải trọng, vật liệu chính, nhà cung cấp máy, công suất tiện ích và tiêu chí sản phẩm. Mỗi quyết định quá hạn phải được thể hiện trong dự báo hoàn thành, không chỉ nằm trong biên bản họp.
Báo cáo tiến độ nên dựa trên sản phẩm bàn giao. Thay vì báo thiết kế đạt 85%, hãy nêu bản vẽ nào đã phát hành để thi công, bản vẽ nào chờ dữ liệu và dữ liệu do ai cung cấp. Thay vì báo kết cấu đạt 70%, hãy nêu khu vực nào đủ điều kiện bàn giao cho mái, MEP hoặc lắp máy. Báo cáo tốt kết nối kế hoạch, thực tế, dự báo, vấn đề và hành động khắc phục.
Khi chậm, bước đầu là xác định nguyên nhân và đường găng hiện tại. Biện pháp phục hồi có thể gồm đổi trình tự, chia khu vực bàn giao, bổ sung ca làm, tăng thiết bị, chuyển phương pháp thi công, ưu tiên vận chuyển hoặc tách thử nghiệm theo hệ thống. Mỗi biện pháp phải được đánh giá về an toàn, chất lượng, chi phí và khả năng cung ứng. Tăng nhân lực trong không gian đã bão hòa thường chỉ tăng xung đột.
Thay đổi phạm vi cần có điểm dừng. Mọi yêu cầu mới phải nêu lý do, ngày cần quyết định, ảnh hưởng đến thiết kế, mua sắm, thi công, pháp lý và vận hành. Nếu ngày kinh doanh không thể đổi, chủ đầu tư phải lựa chọn có ý thức giữa giữ phạm vi, tăng nguồn lực, chia giai đoạn vận hành hoặc chấp nhận rủi ro; không nên yêu cầu đội dự án đồng thời giữ nguyên mọi yếu tố.
Các kiểm soát thiết thực gồm họp giao diện hàng tuần, rà soát đường găng và dự báo hai đến sáu tuần, nhật ký quyết định, danh mục thiết bị dài hạn, theo dõi hồ sơ theo sản phẩm bàn giao, kiểm soát thay đổi và kiểm tra mức sẵn sàng trước từng mốc. Dashboard chỉ có ý nghĩa khi dữ liệu được xác nhận tại hiện trường và dẫn tới quyết định.
Bàn giao không phải một buổi ký biên bản duy nhất. Một nhà xưởng có thể được bàn giao theo khu vực hoặc hệ thống để nhà cung cấp máy bắt đầu sớm, nhưng mỗi phần phải có ranh giới trách nhiệm, điều kiện an toàn, quy tắc ra vào và cơ chế bảo vệ thành phẩm. Bàn giao sớm trong khu vực vẫn còn thi công nặng có thể làm tăng rủi ro hư hỏng và tai nạn.
Hồ sơ bàn giao thường gồm bản vẽ hoàn công, hướng dẫn vận hành và bảo trì, danh mục thiết bị, chứng chỉ, kết quả thử nghiệm, phụ tùng, công cụ chuyên dụng, dữ liệu cài đặt, danh sách tồn tại và bảo hành. Nhân sự vận hành phải được đào tạo đủ sớm để tham gia thử nghiệm, không chỉ nhận tài liệu sau khi nhà thầu rời đi.
Chạy thử cần đi từ kiểm tra trước khởi động sang chạy không tải, chạy có tải, thử liên động và tăng dần công suất. Kế hoạch phải nêu nguyên liệu, sản phẩm thử, phương án xử lý hàng lỗi, năng lượng, nhân sự, tiêu chí dừng và người có quyền quyết định. Với dây chuyền liên tục, việc dừng và khởi động lại có thể tốn nhiều thời gian hơn dự kiến nên cần diễn tập kịch bản.
Ngày sản xuất lô đầu tiên chưa chắc là ngày kinh doanh ổn định. Dự án nên định nghĩa đường cong tăng tải, chẳng hạn các mốc về sản lượng, tỷ lệ đạt, mức tiêu hao, thời gian dừng và năng lực đội vận hành. Chỉ khi các chỉ tiêu quan trọng đạt mức đã thống nhất, doanh nghiệp mới có cơ sở cam kết sản lượng thương mại một cách thận trọng.
Một tiến độ đáng tin không hứa một con số đẹp trước khi hiểu dự án. Nó làm rõ mốc vận hành, truy ngược các điều kiện, khóa quyết định đúng hạn và giữ thiết kế, pháp lý, mua sắm, thi công cùng chạy trên một logic. Khi cần xây dựng tiến độ cho khu đất, công nghệ và mục tiêu kinh doanh cụ thể, Gova có thể cùng chủ đầu tư rà soát đầu vào, nhận diện đường găng và lập kế hoạch triển khai theo các mốc có thể kiểm chứng, trước khi cam kết ngày hoàn thành.
Nội dung mang tính tham khảo. Tiến độ thực tế phải được lập theo địa điểm, quy mô, công năng, thiết bị và hồ sơ của từng dự án.
